N様邸基礎工事

こんにちは!

近頃 清々しい日が続いてますね

9月は 3連休が2回あったこともあり

気が付けばあと一週間で もう10月です!

スポーツの秋、食欲の秋、読書の秋…

皆さんは どの様にして過ごされますか?

仕事は昨年同様忙しいのですが

自分は今年、 ドライブ・旅行・ゴルフ ができれば と思っています。


さて、N様邸は現在 基礎工事 進行中です!

イメージ 1
 日本住宅保証検査機構 検査員による

 基礎鉄筋の 配筋検査 の模様です











イメージ 2
 9/17 コンクリート打設完了!













イメージ 3 本日 9/24  型枠外しを行っています

 中6日の養生期間をとりました











この後 埋戻し、先行配管、基礎内防湿コンクリート及び各土間コンクリート打設を行い

来週は  材木搬入、土台伏せ、外部足場組立を予定しています








sumainomoriraito at 16:41|Permalink日記

2013年09月07日

N様邸着工しました!

こんにちは!(神代)

9月に入ってから 先月までの猛暑
嘘のように 涼しくなりましたね
昨日は肌寒い位だったので今日から早速衣替え、
去年の今頃とは大違いです!
皆さん、体調管理には十分お気を付け下さい。

さて、前回 お盆休み後に上市町にて地鎮祭を執り行った
N様邸が先月末より着工しました

地盤調査の結果は 地盤の突き固めを十分行えば
通常の布基礎 でも可能との考察でした。
しかし設計地盤の高さ設定から 地盤状況のデータを検討した結果
約1m~1.5m下にある 安定した支持層まで
表層地盤改良を施す事になりました。

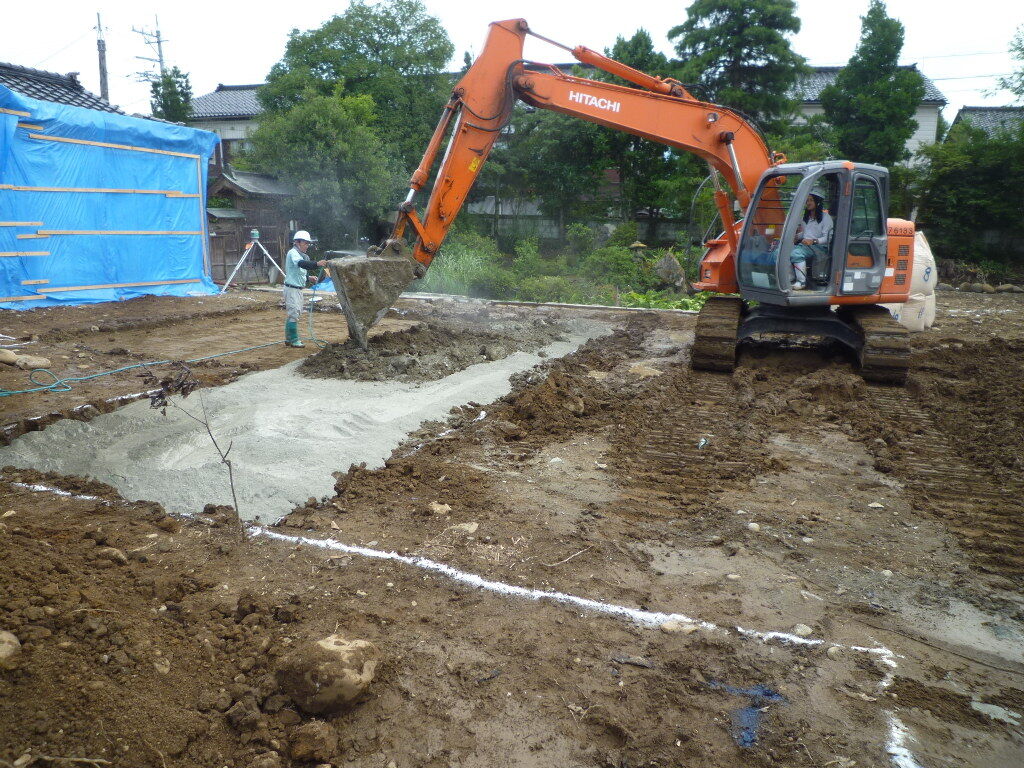

イメージ 1「表層地盤改良工事」
建物の外周から外側に50cmまでの
範囲の地盤全てに
硬化剤と土砂を撹拌して
強固な地盤層を形成します








イメージ 2改良地盤層の厚みは一定ではありません
場所によって安定した支持層までの深さが
違っています
重機で掘削し 支持層を確認しながら
の作業となります

支持層に重機の掘削バケットが到達すると
音や抵抗によって 支持層に到達した事が
見ていてはっきりわかりました




イメージ 3
「施工完了状況」

翌日改良仕上がり面の高さを
10数ケ所測って確認したところ
最大で誤差10mmでした


一番高い地点の改良面を基準に
基礎の位置を設定する事にしました




イメージ 4「丁張り」
建物(基礎)の位置を現地で確定します

基礎形状が 広くて凹凸が大きい為
作業時間は通常の3~4倍程かかりました
(面積は通常の2.5倍でした)







来週中頃より いよいよ基礎工事が始まります



sumainomoriraito at 13:23|Permalink日記
