2014年07月26日

M様邸基礎工事

暑い めちゃんこ暑い

この夏一番の暑さでは?

今朝の予想では最高気温37でしたが

どうやら38迄気温が上がったみたいです

体調や火の元には十分注意しましょう

さて M様邸工事の状況ですが 今週で基礎のコンクリート打設が終わり

現在 養生中となっています

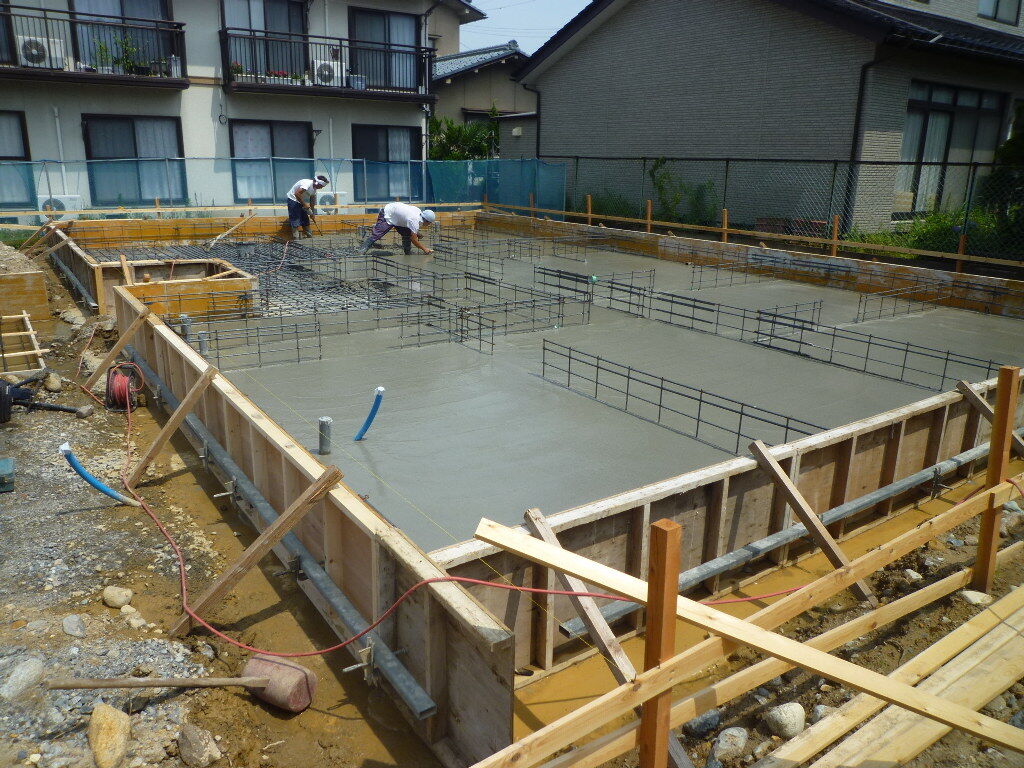

イメージ 1
「ベタ基礎」

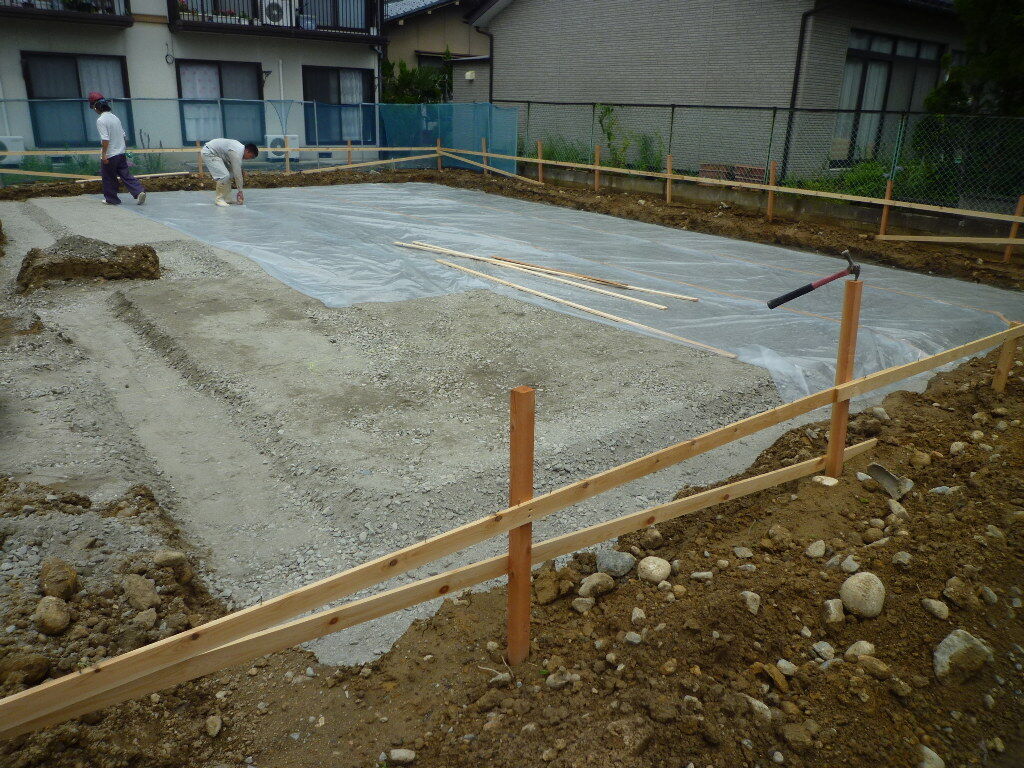

防湿シート敷設の模様です
シートを敷いた途端
シートに地盤からの水蒸気が付き
すぐにシートが白くなりました
ちなみに今回は融雪用の井戸を掘る予定です
周辺は地下水位が高めで
地盤下2~3m位との事





イメージ 2

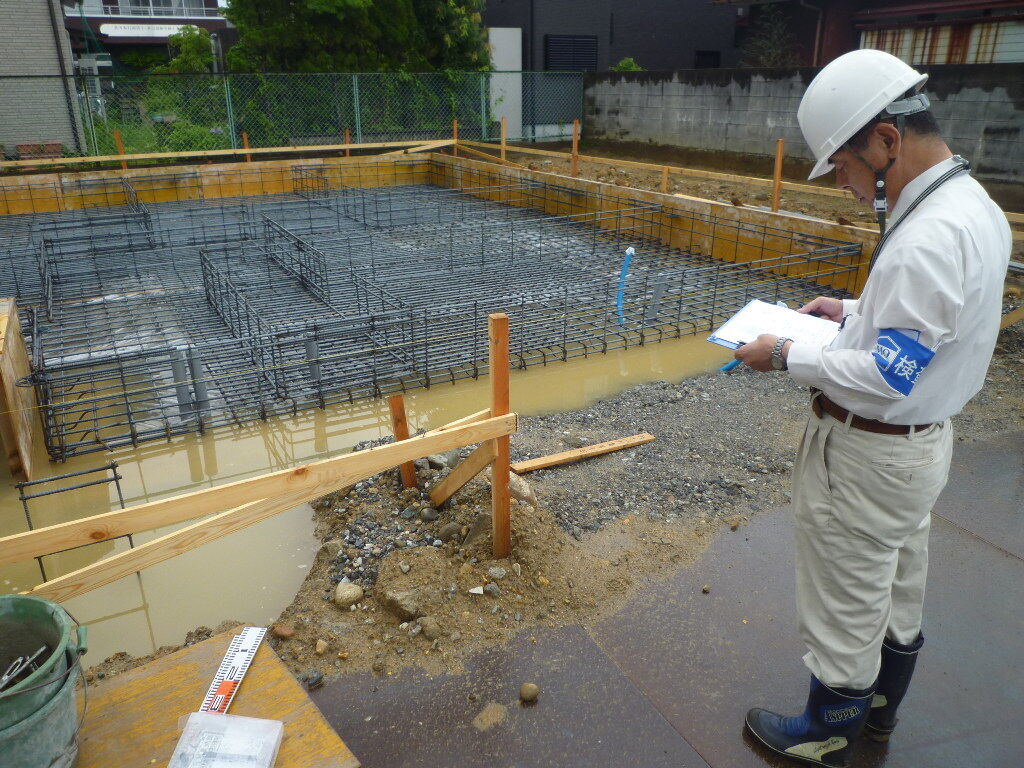

JIO検査員による配筋検査

前夜の豪雨により一部プール状態でしたが
濁った雨水によって目視できない部分の鉄筋は
手探りで確認されました








イメージ 3ベースコンクリート打設状況

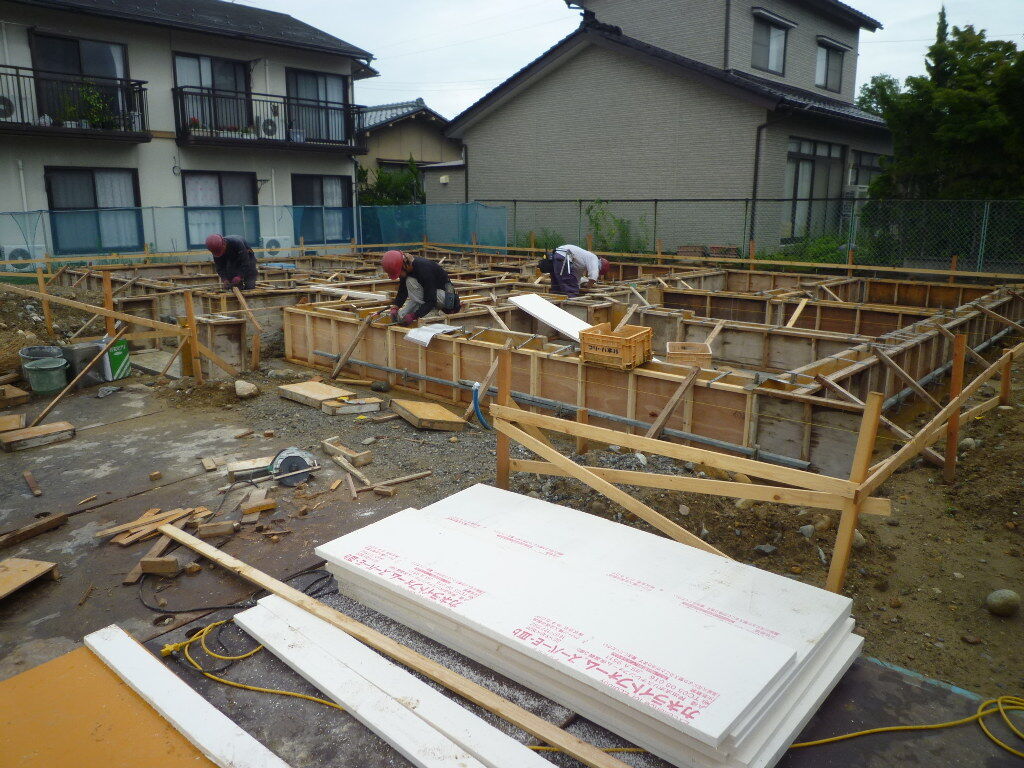

イメージ 4立ち上がり型枠組

アンカーボルト類を据え付けた後
コンクリートを打ち込みます









来週水曜日の型枠外し迄の養生期間中に

井戸掘削工事を行う予定です


sumainomoriraito at 15:46|Permalink日記

2014年07月12日

M様邸着工に向けて

こんにちは!

今週心配された 台風の影響は思ったよりも少なく

また猛暑が戻ってきましたね。

これからが夏本番だと思うと ぞっとしますが

景気、経済の面から見れば 暑い夏はとの事。

近年の気象は少し異常かと思えるのですが…

自然のエネルギーは上手に利用して

を楽しみながら 快適に過ごす事ができればなぁ…と

切に願う今日この頃です。


前回もお知らせしましたが M様邸建て替え工事
これからご紹介致します。

<既存建物解体の準備>
荷物の引っ越しの他にも 各種手続き、手配等が発生します。

特に解体工事に直接関わる項目となると
①電話線の切り離し、始末(NTT)
②ケーブルテレビ視聴の場合の切り離し、始末(ケーブルテレビ会社)
③都市ガス、個別プロパン等設備の切り離し、撤去(ガス会社)
④電力メーター、引き込み電線の撤去(北陸電力)
⑤上下水道の名義変更、停止等(上下水道局)
⑥その他(くみ取り手配等)
等々の準備が 解体工事の前に必要となります。

④⑤は建築会社からでも手配できますが の手配をすると、
「ご本人からのお申し込みをお願い致します」 と対応された為
施主様には①②の手続き・手配をお願いしました。
特に①②においては 申し込みから工事迄2~3週間 かかります。
建築会社から  解体工事が始まる一か月前には 各手配の依頼説明を受けないと
解体工事に間に合わくなる事も!
工事が始まらないと 「家を建てるんだ」 という実感も少ないと思いますが
工事着工の“はじめの一歩”に 実は施主様も携わるのです。
そして 「ついに工事が始まるんだ」と改めて感じる事でしょう。

先月には 既存建物解体、地鎮祭 を終え
昨日、建築確認申請の許可も下りました。
今週末は仮設工事(トイレ・フェンス・ゲート・鉄板敷き等)が終わり
来週には 丁張り、基礎工事を行う予定です。

施主様、建築会社、各職種の業者・職人の皆さんが一致団結
いよいよ「M様邸工事」が動き出します

イメージ 1
<解体工事>












イメージ 2
<仮設工事>




sumainomoriraito at 16:59|Permalink日記

2014年07月05日

S様邸リフォーム

こんにちは!(神代)

時間が経つのも早いもので あっという間に7月

2014年も 残り半分を切ってしまいました。

そういえば最近「時間の経つのが早いなぁ…」と感じる事が多くなったような…

今、地球の裏側ではブラジルW杯が盛り上がっていますが

自分も世界トップレベルの試合の映像に釘付けです。

近頃少し寝不足気味ですが、体調管理に心掛け 猛暑の夏を乗り切りたいと思います。


ところで 先月中頃よりS様宅にて

浴室・洗面所のリフォーム工事を行い 先週無事完工いたしました。

≪工事期間:17日(火)着工(解体工事)~27日(金)完工≫

今回は既存の給水・給湯配管が古い為 新しい配管と交換し、

給湯機も新調しました。

工期を極力短くした結果 26日(木)の夜から入浴が可能となり

お湯が使えない期間を9日間に抑えました。

イメージ 1

 着工前

 窓が造作出窓となっている為

 外壁の右側半分を撤去、

 配管、土間コンクリートを施工後


 塞ぎます。


イメージ 2


 解体後(洗面所)



この後 水、湯の配管を撤去後

 樹脂管にて新たに配管します




イメージ 3




 ユニットバス施工前

 断熱材も新しくしました






イメージ 4




 完成


 ユニットバス:1616(1坪)タイプ












今回の工事と並行して M様邸新築工事に伴う

解体工事、地縄張り、地鎮祭、地盤調査 を先月行っています

次回からご紹介していく予定です。






sumainomoriraito at 14:55|Permalink日記
